En uno de los casos de corrupción más escandalosos en la actualidad, Venezuela figura como el segundo país donde la empresa canceló más dinero, unos 98 millones de dólares, entre 2006 y 2015 a través de la empresa brasileña, Odebrecht, siendo manejada por funcionarios e intermediarios del Gobierno para obtener y retener contratos de obras públicas.
También te puede interesar: Fiscalía venezolana investigará si existieron sobornos en el país por caso Odebrecht
A continuación, observaremos algunos proyectos inconclusos en Venezuela por Odebrecht:

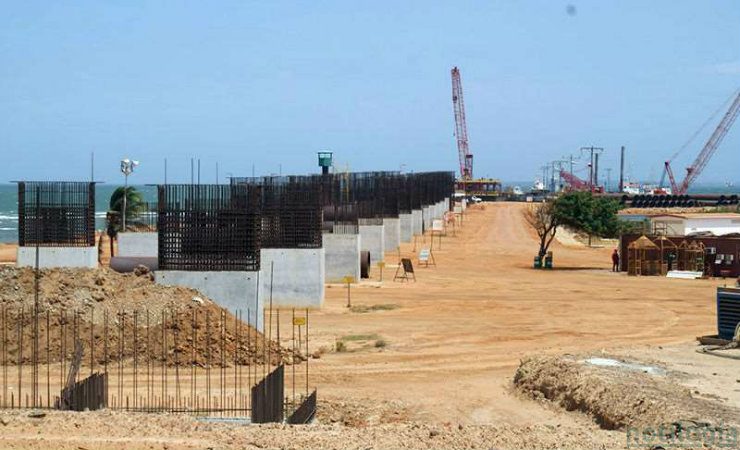

- Puente Nigale: Las labores de construcción iniciaron en 2006 y debía estar culminado en 2010. La inversión inicial fue de 152 millones de bolívares.
- Línea 5 del Metro de Caracas: Debió entregarse en 2010. De los 15 Km. que recorre, solo están listo 1,3 Km.
- Sistema de transporte Caracas-Guarenas-Guatire: Su fecha de inauguración era para el 2012, solo hay un tramo funcional.
- Aeropuerto de Maiquetía: El plan de trabajo comprendía entre 2013-2019. Solo se han ejecutado nueve remodelaciones.
- Metrocable La Dolorita: Ha contado con una inversión 300 millones de dólares. Está vinculado al Metrocable Mariche. Tiene una longitud de 3,6 km.
- Metrocable Mariche: Presenta un avance de 40%. De cinco estaciones funcionan tres. Se pronosticaba culminar en 2016.
- Cabletren Bolivariano: Se prometió para 2015, pero de 5 estaciones solo tres están operativas. Contó con una inversión total para su ejecución de 440 millones de dólares
- Central Hidrológica Tocoma: La primera turbina debió de haber arrancado en 2012.
- Complejo Agroindustrial José Ignacio Abreu de Lima: Su construcción lleva más de 7 años, en 2015 dejó de producir soya.
- Tercer Puente sobre el río Orinoco: Debió estar listo en 2015, reporta un avance de 70,31%
- Línea II del Metro de los Teques: En construcción desde el 2007. Solo tiene operativa tres de las siete estaciones.
También te puede interesar: Nuevo Herald: “Odebrecht, amiguismo y obras inconclusas en Venezuela”
